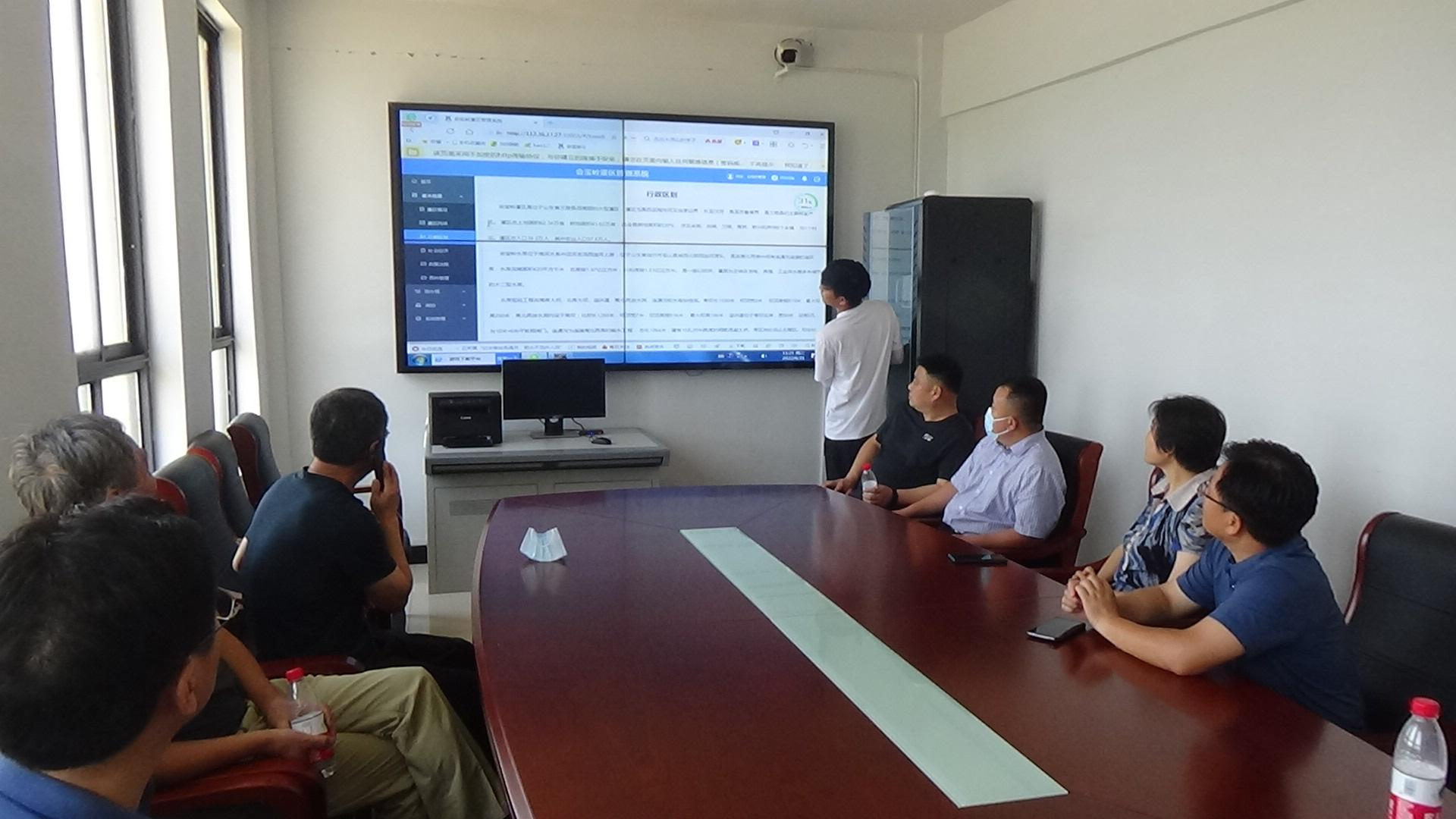

2022年6月21日,兰陵县会宝岭灌区续建配套与节水改造2020年度工程进行竣工验收。工程验收委员会由临沂市水利局、临沂市发展和改革委员会、临沂市水利基本建设工程质量监督站、兰陵县水利局、兰陵县发展和改革局等单位的专家和代表组成。

验收委员会查看了工程现场,听取了项目法人、设计、监理、施工、质量检测、运行管理等单位的工作报告,查阅了工程建设档案资料,经认真讨论,形成了《兰陵县会宝岭灌区续建配套与节水改造竣工验收鉴定书》,一致同意通过竣工验收。

兰陵县会宝岭灌区续建配套与节水改造2020年度工程完成投资2330万元,工程实施内容为:渠道衬砌3.76公里、建筑物配套16座、管护道路硬化、增设防护栏及信息化设施。工程自2020年11月15日开工,参建各方始终以“保安全、抓质量、赶进度、求效益”为主题,面对紧迫的施工工期,将任务指标分解,优化施工组织,强化过程管理,在确保工程质量的前提下高效推进了工程建设进度,全面实现了工程进度、投资、质量、安全等各项任务目标。2021年4月29日,工程完工,标志着会宝岭灌区 “十三五”建设任务全面完成。

会宝岭灌区历经了2008至2020年九期续建配套与节水改造工程建设,骨干渠系全部改造完毕,共完成投资2.08亿元,实施渠道衬砌79.73公里,新建改建加固渠系建筑物434座,新增恢复灌溉面积9.11万亩,改善灌溉面积17.61万亩,年节水3623万方,新增粮食生产能力4351万公斤。大大改变了会宝岭灌区的灌溉现状,在灌溉、排涝等方面产生了巨大的效益。
