兰山区水务局根据市、区“横向打擂台、纵向抓攻坚”活动要求,科学制定农村饮水安全擂台赛实施方案,全力以赴,力争实现“双提一增、不漏一户”的工作目标。

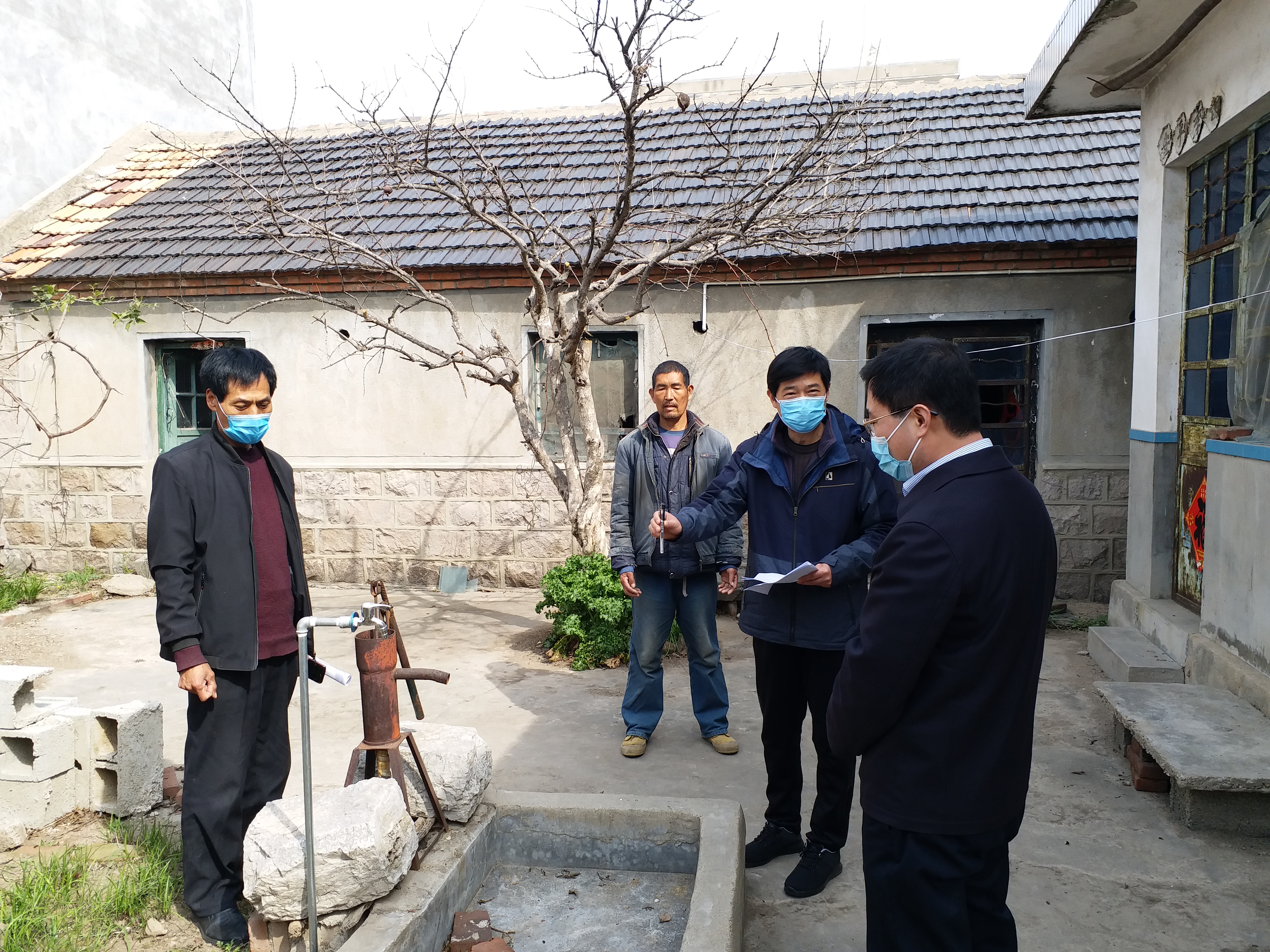

一、整合全局力量,全面推进工程施工。为加快施工进度、保证工作质量,确保打擂夺旗任务圆满完成,兰山区水务局整合全局干部职工,成立了工作组,分片帮包联系镇,实行“班子成员牵头盯目标抓工程进度、业务科室具体盯质量抓项目管理、兄弟科室协助盯安全抓文明生产”的“三盯三抓”工作机制,各工作组全天候下沉一线施工现场,分头督导相关镇村施工质量、进度和文明施工,并做好分组入村入户政策宣传、调查研究工作,了解群众期盼,解除群众安全饮水后顾之忧。同时,高度重视疫情防控工作,详细制定复工方案,对专班、各项目管理公司、监理、施工人员进行培训,配备口罩、酒精、测温计等防疫物资,严格落实防疫措施,确保安全生产。

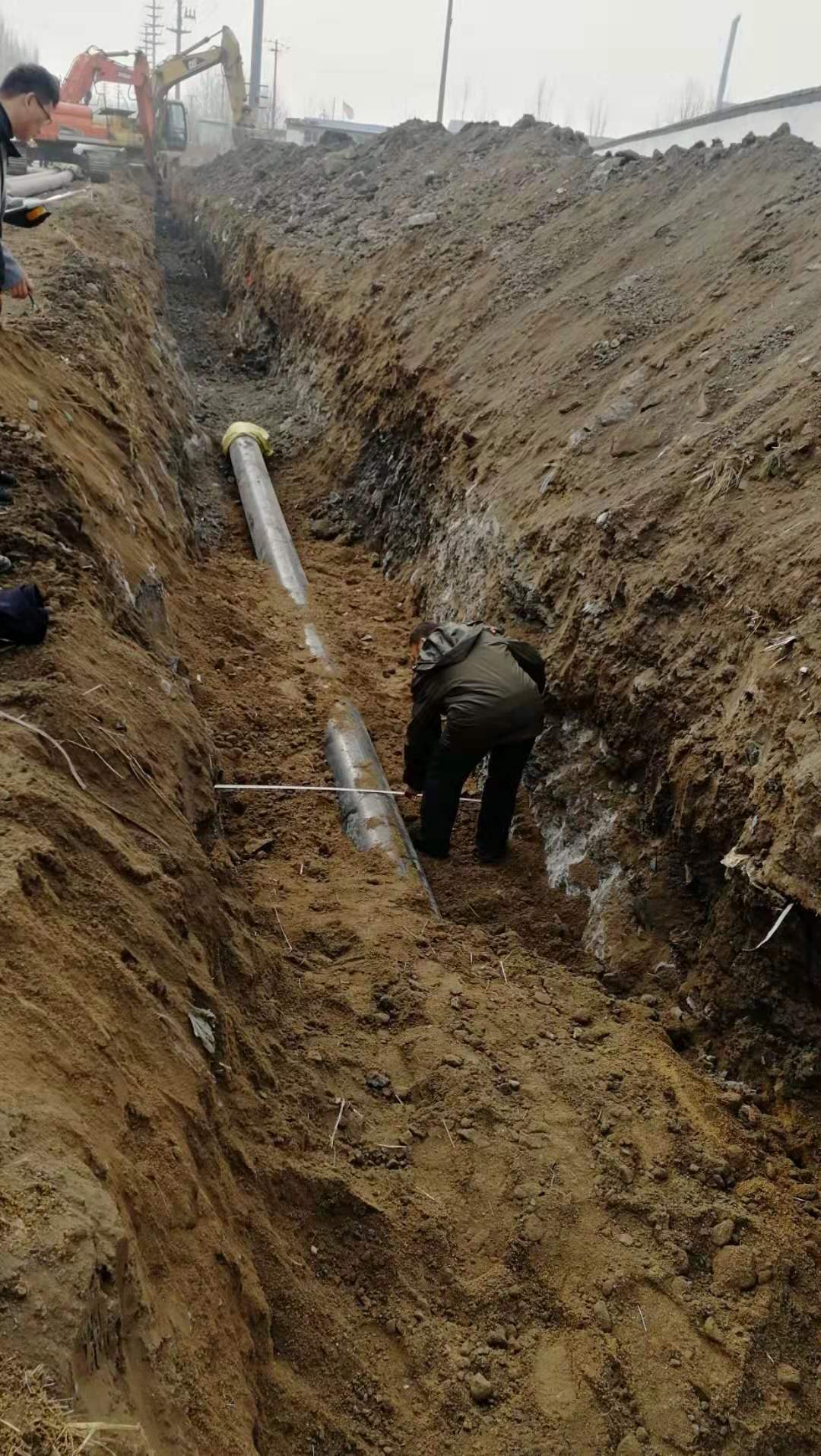

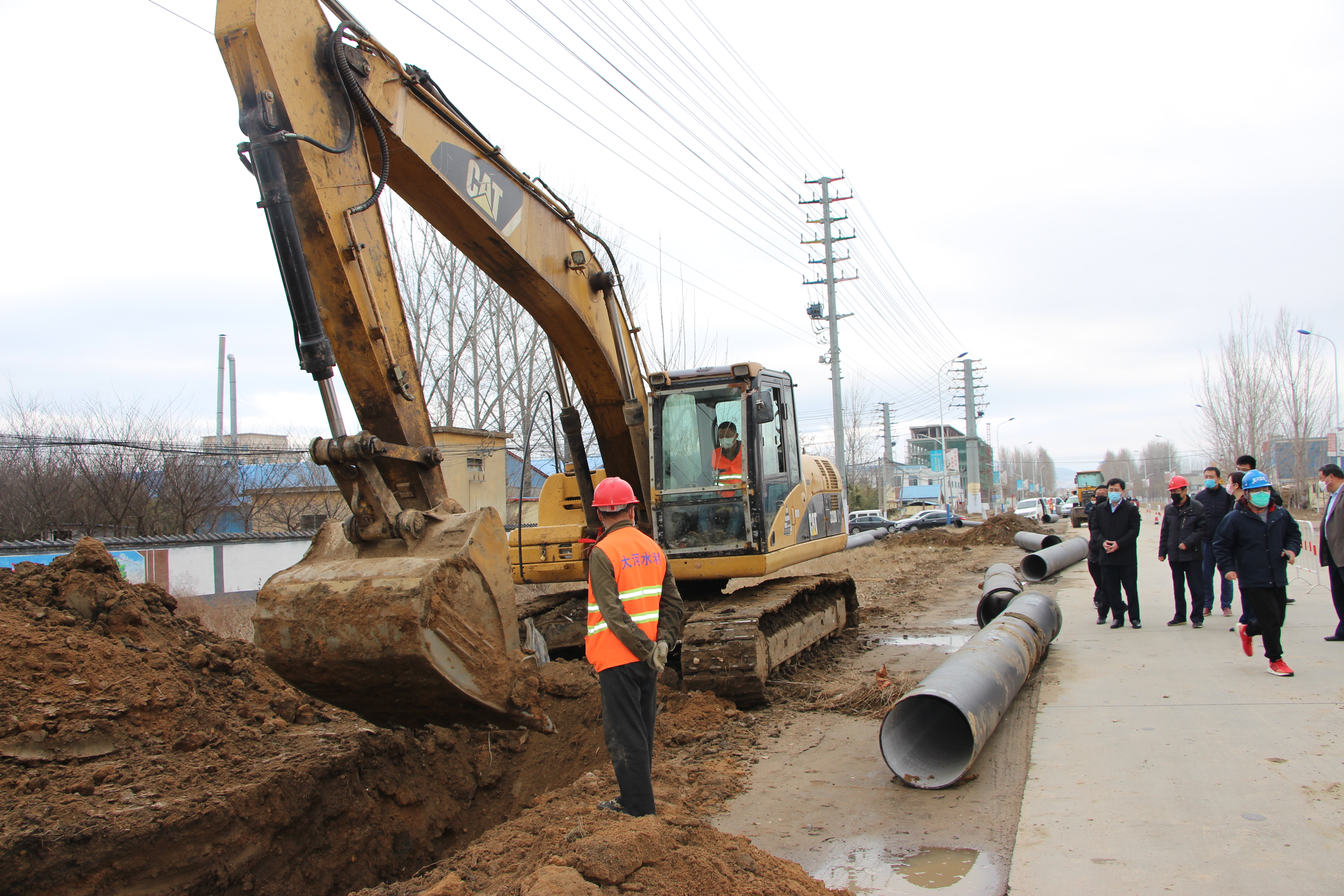

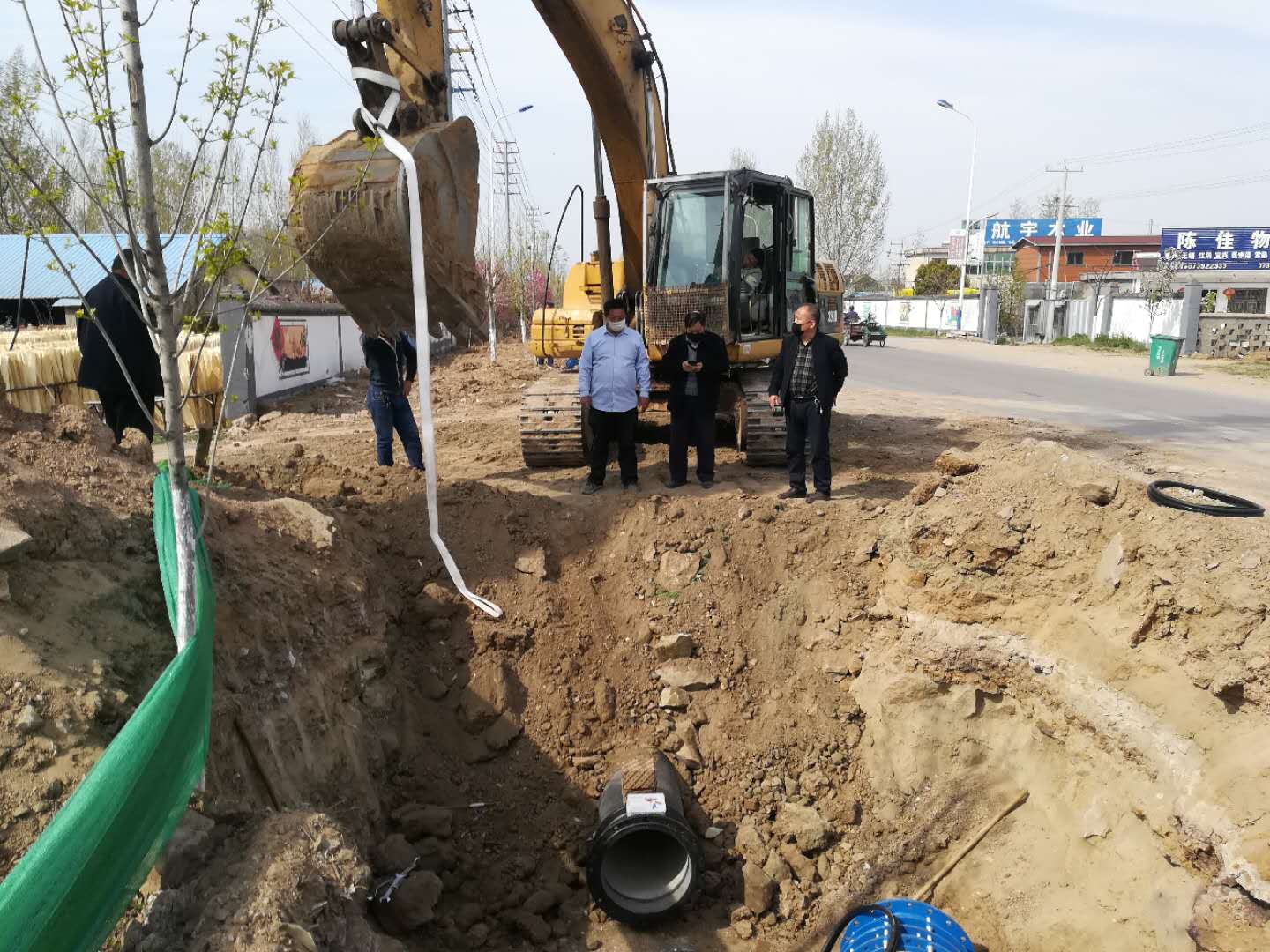

二、创新工作方法,努力破解施工难题。工作组与相关镇街创新工作方法、打破工作常规,加大协调力度,全力保障打擂夺旗时间、空间。在铺设供水主管网过程中,针对有1处下穿高速、6处下穿高铁、2处下穿铁路、9处下穿国道、省道等重要道路的实际,多方协调各级管理部门,共同研究解决方案,想尽千方百计加快施工进度,为农村饮水工程节省区财政资金800余万元。目前,除义堂镇2处下穿铁路项目正在积极协调解决施工难题外,其余穿路项目均已完成建设任务。

三、创新管理模式,提升建设管理水平。为提高项目管理水平,确保项目建设进度和质量,兰山区水务局创新实施农村饮水两年攻坚项目管理制,招标选定行业信誉好、资质高、业务精的项目管理公司作为项目管理单位,由项目管理公司负责监理、施工、管材供应、第三方检测等项目的招投标和管理工作。严格监督管理,与项目管理公司签订了承诺书,项目管理公司与监理、施工、管材供应方等分别签订承诺书,未按照工期按时、高质量完成两年攻坚总任务的,自觉接受罚款,每延后一天,罚款5万元,超过7天的,年内不予进行资金结算;在督导检查中,每发现一项工程施工不规范、现场管理不到位,对项目管理、监理、施工责任人各罚款200元。同时,按照高标准、智能化施工要求,在工程建设过程中全部安装智能水表,实现了“挂表收费、户外计量”,提升了管理水平。下一步,兰山区水务局将参照电力行业管理模式进行专业化管理服务,努力提高管理信息化、专业化服务水平。
