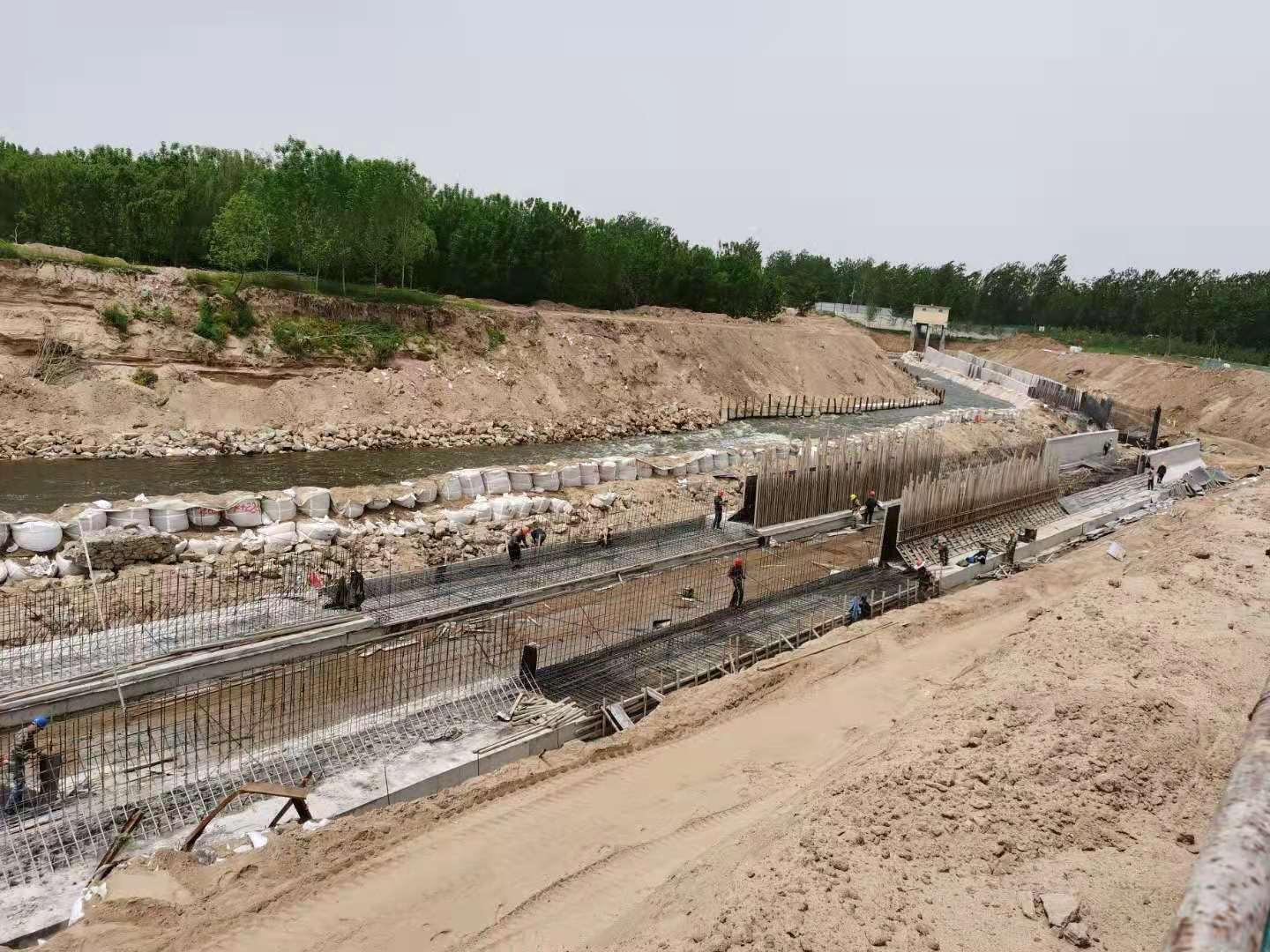

为了排除武沂导流沟的安全隐患,充分发挥综合效应,充分发挥水利工程的综合效益,保障中心对武沂导流沟水毁工程进行整体除险加固。截至4月29日,工程新建临时导流明渠320米,基础开挖23680m³,导流沟岸墙浇筑完成200m,钢筋制作105t,混凝土浇筑1360m³,完成投资321.3万元,占合同额的60.06%,工程进展顺利。

武沂导流沟工程水毁修复工程3月31日开工建设,总造价534.96万元,工程包括进水渠100m、一级消力池及海漫44m、尾水渠100m、二级消力池及海漫42m、防冲槽15m、导流渠护岸301m、地基处理、连锁块砌石护坡等。目前,该工程挖一般土方9600m³,拆除原有浆砌石630m³,乱石场内转运1500m³,土工合成材料铺设3245㎡,碎石垫层324.5m³,C15砼垫层208.78m³,浆砌乱石隔墙78m³,钢筋砼挡墙及消力池1624m³,普通标准钢模板2647㎡,橡胶止水带561m,聚乙烯闭孔泡沫板伸缩缝413㎡。
工程计划于5月20日前完成主体工程,放水运行,6月15日前完成护坡及其他附属工程,6月下旬组织竣工验收,7月完成竣工结算。工程建成后,将提高区域防洪能力,保障区域防洪安全,并将进一步优化武河水资源的配置,提高武河水资源利用率,提升武河水环境质量,美化区域环境。
