统筹谋划 多措并举 加快推进临沂市淮河流域重点平原洼地邳苍郯新片区治理二期工程建设
2021-10-01 16:29 网站管理员

淮河流域重点平原洼地邳苍郯新片区治理工程,是国家172项节水供水重大水利工程之一。项目分两期实施,目前一期工程已完成建设任务,投资8.8亿元;二期工程已于9月26日开工,明年9月完成建设任务。二期工程涉及兰山、罗庄、郯城、兰陵等四个县区,主要治理骨干河道11条,长144.052km,两岸堤防加高培厚总长186.391km(含防洪墙8.095km),修建防汛路长91.748km,设置上堤坡道63处,治理干沟64条,总长410.43km。治理建筑物578座,其中水闸76座(改建69座、加固7座),排水涵闸264座(新建251座、改建13座),生产桥46座(改建43座、加固3座),新建界坊泵站1座,改建桥涵185座、农桥6座。工程预算总投资10.93亿元。临沂市坚持加强组织领导,超前部署安排,做到“四个坚持”,有序推动二期工程前期工作,为工程按期开工奠定了坚实基础。

坚持市县联合,完成分片区招标工作

根据各县区实际,二期工程共划分为15个施工标段(兰山区1个,罗庄区3个,郯城县7个,兰陵县4个)。为落实责任,加快工作进展,本次招标由市县联合组织开展,并且分兰山、罗庄片区,郯城片区,兰陵片区三个片区进行。7月22日前分别发布了三个片区招标资格预审公告,8月6日前分别进行了三个片区的资格预审,8月31日前,分别进行了三个片区的施工标开标,确保成熟一个片区,招标一个片区。

坚持多管齐下,做好开工前准备工作

一是及时组织图纸会审。设计单位交付施工图纸后,市建管处第一时间组织监理、代建单位,对施工图纸进行详细的审核,并提出了审核意见。二是及时办理履约保函。发布中标通知书后,市建管处通知各中标单位及时办理履约保函,并起草合同发送各单位商讨修改,为签订合同做好准备。三是及时与各县区现场管理处对接。各施工单位组建项目部,仔细研究施工图纸,熟悉施工现场环境,查看施工进场等相关事宜。同时,监理单位及时签发图纸。

坚持压茬推进,开展施工技术交底工作

9月23-24日,市建管处组织召开了临沂市淮河流域重点平原洼地邳苍郯新片区治理二期签约仪式暨开工动员会议,与各单位签订了施工合同。2021年9月26日二期工程正式开工建设。根据合同约定,2022年5月31日前完成主体工程,2022年9月16日前完成全部工程,总工期355天。分片区开展施工技术交底工作。9月23日,组织召开兰山、罗庄片区技术交底会议;9月29日,组织召开郯城片区技术交底会议;9月30日组织召开兰陵片区技术交底会议,为工程顺利开工打下了坚实的基础。

坚持齐头并进,推进各片区占迁工作

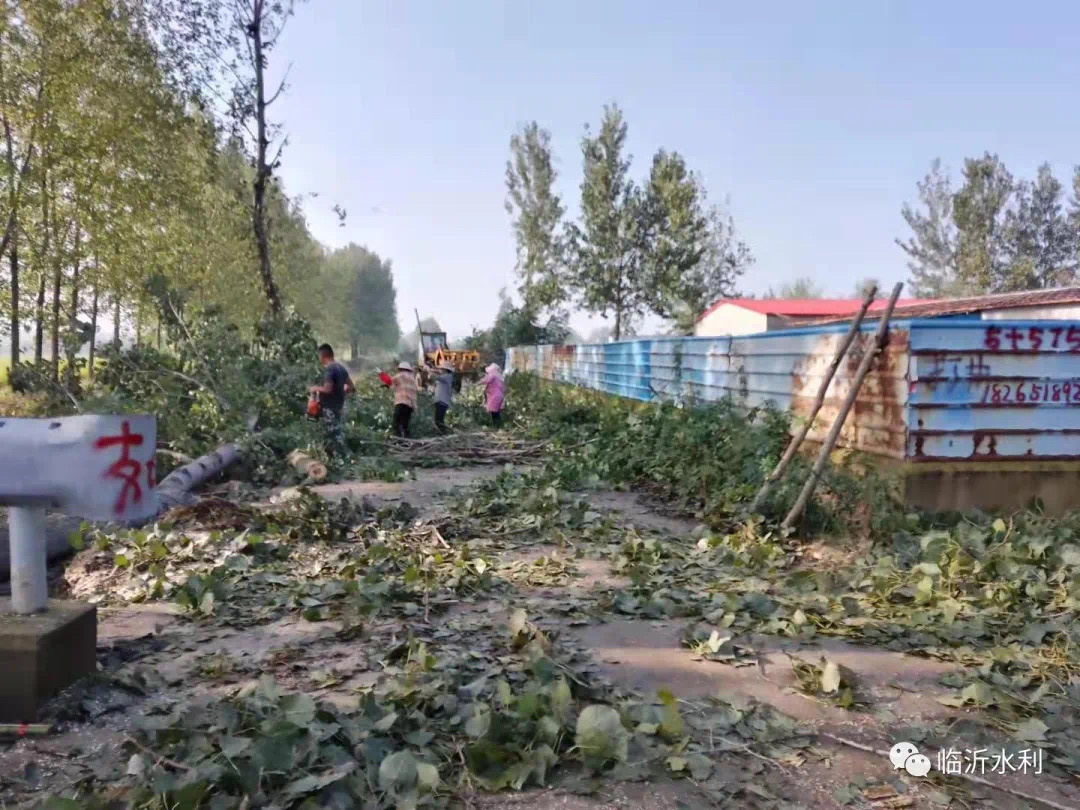

做好征地移民工作是保障工程建设顺利进行的前提,坚持群众利益无小事原则,切实维护好群众切身利益和社会稳定,各县区多措并举,广泛宣传,制定具体工作方案,为占迁工作提供组织保障,真正让民生工程成为民心工程。兰山、罗庄片区:全力以赴,有序推进。目前,已完成洪沟和柳青河东支的占迁评估任务,鸭子沟和孝河正在评估中,9月25日施工13标进场搭建标准化项目部。郯城片区:县、镇、村三级联动,科学安排、合理调度,仅用两天时间完成全部占迁放线任务,截至目前,已完成占迁清障139.308公里。兰陵片区:县委书记亲自召开会议安排部署做好工程占迁工作。截至目前,已完成放线130公里,迁占评估完成39公里,力争10月10日完成迁占工作。

下一步,临沂市将认真组织好各片区内占迁、施工等工作;科学安排建设进度,确保按时间节点完成任务;强化对各参建单位的考勤管理,提高效率,保障质量,全力推进工程建设。同时,市建管处将不定期开展质量与安全生产检查,确保施工安全有序进行。
