12月31日下午,临沂市水利工程保障中心组织专家对桃园橡胶坝坝袋更换维修工程进行了合同工程完工验收。
验收过程中,验收组对桃园橡胶坝进行了实地查看,查阅相关工程资料,并听取了参建各方的工作汇报。经充分研究讨论,验收组认为桃园橡胶坝坝袋更换维修工程各项建设任务均达到完工验收要求,符合国家有关规范,工程初期运行正常,初步发挥工程效益,同意通过完工验收。

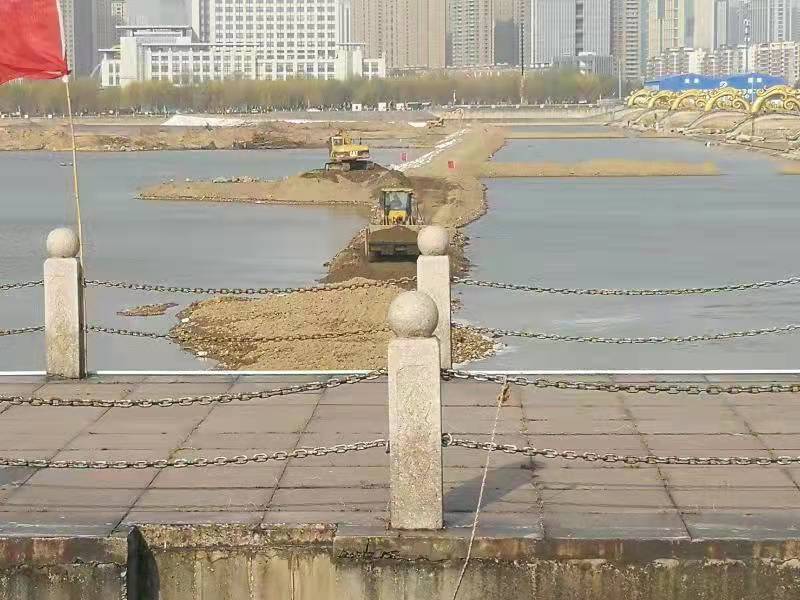

临沂市桃园橡胶坝坝袋更换维修工程是市水利工程保障中心2021年开工建设的重点项目,施工单位为山东临沂水利工程总公司。工程总投资1934.91万元,包括橡胶坝维修工程、泵房维修工程、船闸维修工程、设备房拆除恢复和景观绿化等五个施工内容,完成的主要工程量有:原坝袋拆除860m,坝袋及堵头安装13734.60m2;原设备房拆除及新建167.49m2;坝墩投射灯完成145套,灯箱9个,铺设电力电缆4230m;更换主排水泵5台,主供水泵2台,潜水泵9台,管道电动蝶阀21台;围堰填筑57416.00m3等。该工程于2021年1月5日进场施工,5月底完成了工程主体建设任务,11月5日完工。

桃园橡胶坝作为临沂市城市基础设施工程,自2005年建成以来,对临沂城区的防洪安全和城市景观提升发挥了极其重要的作用。经过近9个月的施工,桃园橡胶坝整体面貌焕然一新。经过一个汛期的运行,特别是经历了第6号台风“烟花”考验后,桃园橡胶坝防汛调蓄能力显著提升。泵室改造、设备房大修及橡胶坝操作系统的完善升级,将配合标准化管理创建工作,补足管理短板,实现硬件软件管理双提升,为工程安全运行和更好地发挥工程作用提供坚实保障。
